Come gestire il cantiere edile oggi. Guida completa [2026]
Gestire un cantiere edile significa trasformare progetto, contratto e budget in attività coordinate, controllando tempi, risorse, documenti, sicurezza, costi e avanzamento. Il processo parte dalla pianificazione della commessa e dalla scomposizione delle lavorazioni, prosegue con la programmazione di squadre, mezzi, materiali e subappaltatori e continua con la raccolta dei dati dal campo. Rapportini, misure, DDT, ordini e SAL devono alimentare un unico controllo economico, così da confrontare preventivo, impegnato, consuntivo e atteso a finire. Documenti e scadenze devono essere associati a persone, imprese, mezzi e cantieri. Un sistema gestionale integrato collega ufficio e campo, riduce le ricostruzioni manuali e rende visibili gli scostamenti quando è ancora possibile intervenire. Il risultato non è soltanto più ordine, ma maggiore capacità di rispettare tempi, proteggere la marginalità e coordinare più commesse.

Che cosa significa gestire un cantiere edile
La gestione del cantiere edile comprende tutte le attività necessarie per portare a termine un’opera nel rispetto di contratto, progetto, tempi, costi, qualità e sicurezza. Non coincide quindi con la sola conduzione quotidiana del sito: inizia prima dell’apertura e continua fino alla chiusura tecnica, documentale ed economica della commessa.
Il responsabile deve trasformare informazioni provenienti da preventivo, computo, elaborati, ordini e accordi contrattuali in un piano eseguibile. Durante i lavori deve poi verificare che persone, materiali, mezzi e imprese esterne siano disponibili nel momento corretto e che quanto realizzato corrisponda a quanto programmato.
Una gestione completa collega almeno sei dimensioni:
| Area | Domanda di controllo |
|---|---|
| Pianificazione | Che cosa deve essere realizzato, con quali vincoli e risorse? |
| Programmazione | Quando devono iniziare e concludersi le lavorazioni? |
| Produzione | Quali quantità sono state realmente eseguite? |
| Controllo economico | Quanto era previsto, quanto è stato impegnato e quanto è stato speso? |
| Documenti e sicurezza | Persone, imprese, mezzi e attività rispettano requisiti e scadenze? |
| Comunicazione | Ufficio, responsabili e operatori lavorano sugli stessi dati? |
Il cantiere non può essere controllato soltanto attraverso il saldo del conto corrente o il totale delle fatture ricevute. Questi dati mostrano una conseguenza economica, ma non spiegano quale lavorazione ha generato lo scostamento, quanto resta da eseguire e quale decisione operativa può correggerlo.
Le fasi della gestione del cantiere
La gestione dovrebbe seguire un flusso continuo, evitando che preventivazione, cantiere e amministrazione diventino tre archivi separati. Le fasi cambiano in base al tipo di impresa e di lavoro, ma il processo operativo può essere sintetizzato così:
| Fase | Attività principali | Risultato da ottenere |
|---|---|---|
| 1. Analisi della commessa | Contratto, elaborati, computo, quantità, vincoli e date | Perimetro dei lavori chiaro e verificabile |
| 2. Preparazione | WBS, budget, programma, fabbisogni, acquisti e subappalti | Piano di commessa eseguibile |
| 3. Avvio del cantiere | Allestimento, documenti, accessi, responsabilità e consegne | Condizioni tecniche e organizzative per iniziare |
| 4. Esecuzione | Rapportini, misure, materiali, mezzi, fotografie e verifiche | Dati consuntivi tempestivi e attendibili |
| 5. Controllo e riprogrammazione | Confronto con baseline, budget e quantità previste | Azioni correttive prima che lo scostamento aumenti |
| 6. SAL e fatturazione | Contabilità lavori, certificati e documenti economici | Avanzamento riconosciuto e fatturabile |
| 7. Chiusura | Residui, documenti finali, costi, ricavi e consuntivo | Marginalità finale e dati utili per lavori futuri |
La commessa è l’unità con cui l’impresa organizza e controlla il lavoro dal punto di vista tecnico ed economico. In molti casi corrisponde a un cantiere, ma può anche comprendere più aree, fasi o interventi. Per una visione più ampia delle fasi e degli attori è disponibile la guida al processo edilizio.
Pianificazione e programmazione dei lavori
La pianificazione stabilisce obiettivi, ambito, responsabilità, risorse, costi e rischi della commessa. La programmazione traduce il piano in attività collocate nel tempo, con durate, dipendenze, scadenze e assegnazioni.

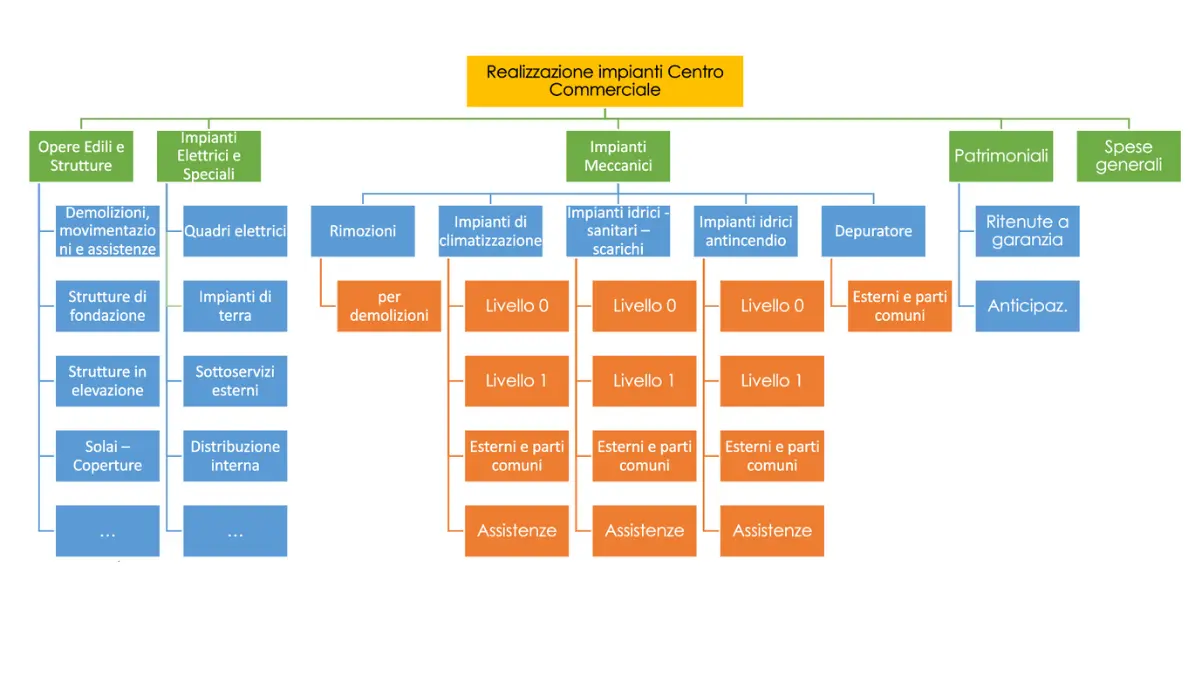

Il procedimento parte dalla scomposizione del lavoro. La WBS nell’edilizia divide il progetto in pacchetti controllabili e crea una struttura comune per computo, budget, attività, responsabilità e consuntivi. Su questa base si individuano sequenze, milestone, vincoli e attività critiche.
Prima di approvare il programma bisogna verificare che sia compatibile con:
- quantità e produttività attese;
- disponibilità delle squadre e delle competenze;
- tempi di consegna di materiali e attrezzature;
- presenza di subappaltatori e lavorazioni specialistiche;
- accessibilità degli spazi e interferenze operative;
- budget e costi derivanti dalla durata prevista.
Il diagramma di Gantt visualizza attività, durate e relazioni su una linea temporale. Non determina da solo i flussi economici: per collegare tempo e denaro, ogni attività deve essere associata a quantità, risorse e costi.
La versione approvata del programma deve essere conservata come baseline. Gli aggiornamenti successivi consentono di adattare il lavoro a ritardi, varianti e indisponibilità senza perdere il confronto con il piano originario. Il metodo completo è approfondito nell’articolo sulla pianificazione e programmazione dei lavori edili.
Organizzazione di persone, mezzi, materiali e subappaltatori
Il programma diventa operativo quando ogni attività ha un responsabile, risorse disponibili e condizioni di avvio definite. La gestione quotidiana deve evitare conflitti tra squadre, mezzi e cantieri, controllando anche la disponibilità di materiali e imprese esterne.
Squadre e personale
Per ogni lavorazione occorre conoscere competenze richieste, numero di persone, calendario, turni e responsabile. Le ore rilevate devono essere attribuite alla corretta commessa e, quando utile, alla specifica fase o voce di lavoro. In questo modo la presenza diventa anche un dato di produttività e costo.
Materiali, mezzi e attrezzature
Ordini, consegne, DDT, trasferimenti e prelievi devono essere collegati al cantiere. Per mezzi e attrezzature è necessario controllare assegnazioni, disponibilità, manutenzioni e documenti, evitando che la stessa risorsa sia programmata contemporaneamente su più lavori.
Subappaltatori e imprese esterne
Ogni impresa deve essere collegata a contratto, lavorazioni, elenco prezzi, documenti, programma e contabilità. Misure e SAL devono derivare dalle quantità verificate, mentre atti aggiuntivi, anticipazioni, ritenute e fatture devono aggiornare la situazione economica del contratto. La guida sulla gestione dei subappaltatori in cantiere approfondisce l’intero flusso.
Budget, contabilità e controllo dei costi di cantiere
Il budget traduce il piano operativo in valori economici. Deve essere costruito con una struttura abbastanza dettagliata da permettere il confronto durante l’esecuzione, senza creare una classificazione impossibile da utilizzare sul campo.
I costi possono essere organizzati per WBS, lavorazione, centro di costo o blocco, distinguendo almeno:
- manodopera;
- materiali;
- mezzi, noleggi e attrezzature;
- subappalti e lavorazioni esterne;
- costi generali e oneri attribuibili;
- costi previsti per sicurezza e gestione del sito.
| Valore | Che cosa rappresenta | Perché serve |
|---|---|---|
| Preventivo | Costo previsto all’avvio | Definisce il riferimento economico |
| Impegnato | Ordini e contratti già assunti | Anticipa costi non ancora fatturati |
| Consuntivo | Costi e produzione già registrati | Misura ciò che è realmente avvenuto |
| Atteso a finire | Stima aggiornata del costo finale | Segnala in anticipo il rischio sulla marginalità |
Il controllo non deve attendere la chiusura contabile del mese. Ore, materiali, ordini, SAL passivi e documenti ricevuti devono aggiornare progressivamente la commessa. Quando emerge uno scostamento, il responsabile deve poter risalire alle lavorazioni e ai documenti che lo hanno generato.
L’avanzamento economico va confrontato con quello fisico. Spendere il 70% del budget quando è stato realizzato il 40% delle quantità indica un problema diverso rispetto a un costo elevato dovuto all’acquisto anticipato di materiali destinati alle fasi successive.
Gli approfondimenti sul budget di cantiere e sulla contabilità di cantiere spiegano come impostare struttura, consuntivi e analisi degli scostamenti.
Dati dal campo e documenti di cantiere
La qualità del controllo dipende dai dati raccolti nel luogo e nel momento in cui il lavoro viene eseguito. Informazioni annotate su carta, chat o file personali arrivano spesso in ritardo e richiedono un secondo inserimento da parte dell’ufficio.
Un flusso digitale dovrebbe permettere di registrare:
- presenze e ore per squadra, attività e commessa;
- ore di utilizzo di mezzi e attrezzature;
- materiali impiegati, ricevuti o trasferiti;
- quantità e misure delle lavorazioni eseguite;
- impedimenti, varianti, rilavorazioni e non conformità;
- fotografie, note, verbali e firme;
- spese e documenti collegati alla giornata o all’attività.
Il rapportino di cantiere non dovrebbe essere un documento isolato. Le ore devono alimentare i costi di manodopera, i materiali devono aggiornare la commessa e le misure devono poter essere utilizzate per avanzamento e contabilità lavori.
Anche il fascicolo digitale deve essere organizzato per cantiere, fase e soggetto, con permessi e versioni controllate. Contratti, elaborati, verbali, documenti di sicurezza, fotografie e comunicazioni devono poter essere recuperati senza ricostruire il percorso da email e cartelle personali.
WhatsApp, posta elettronica e fogli di calcolo possono restare strumenti di comunicazione o analisi, ma non dovrebbero rappresentare l’unico archivio operativo. Il dato utile alla commessa deve entrare nel sistema aziendale con un responsabile, una data e un collegamento al processo che lo ha generato.
Sicurezza, scadenze e adempimenti del cantiere
La sicurezza non è una cartella da completare all’apertura del cantiere. Richiede verifiche continue su imprese, persone, formazione, mezzi, attrezzature, procedure e condizioni operative. I documenti devono essere aggiornati, disponibili e collegati al soggetto corretto.
Uno scadenzario digitale può controllare, in base alle esigenze dell’impresa:
- formazione, abilitazioni e idoneità;
- DURC e documenti delle imprese esterne;
- verifiche e manutenzioni di mezzi e attrezzature;
- documenti collegati a POS, PSC e procedure operative;
- adempimenti relativi a rifiuti e tracciabilità;
- scadenze contrattuali e documentali della commessa.
Aggiornamenti normativi. Il quadro può cambiare e gli adempimenti dipendono dal ruolo dell’impresa e dal tipo di cantiere. Nel 2025 è stato pubblicato il nuovo Accordo Stato-Regioni sulla formazione in materia di salute e sicurezza. Le modalità operative relative al badge di cantiere introdotto dal D.L. 159/2025 sono demandate a provvedimenti attuativi. Per RENTRI e FIR è necessario verificare categoria, rifiuti prodotti, numero di dipendenti e stato di iscrizione sulle fonti ufficiali.
Per la documentazione operativa è disponibile la guida sui documenti obbligatori di cantiere. Per la tracciabilità dei rifiuti è preferibile consultare l’approfondimento dedicato al RENTRI e verificare gli aggiornamenti sul portale ufficiale.
Un gestionale aiuta a organizzare documenti, scadenze e responsabilità, ma non sostituisce la valutazione tecnica, gli obblighi dei soggetti della sicurezza o la verifica della normativa applicabile.
Strumenti digitali per la gestione del cantiere
Non esiste uno strumento unico adatto a ogni attività. La gestione efficace nasce dal collegamento tra strumenti diversi, evitando che ognuno produca un archivio indipendente.
| Strumento | Funzione | Dato da collegare |
|---|---|---|
| WBS | Scomporre e codificare il lavoro | Attività, budget, responsabili e consuntivi |
| Gantt e cronoprogramma | Programmare tempi e dipendenze | Squadre, mezzi, materiali e milestone |
| Gestionale ERP | Unire processi tecnici e amministrativi | Preventivi, ordini, magazzino, costi e fatture |
| App di cantiere | Raccogliere dati sul campo | Ore, misure, materiali, fotografie e note |
| Fascicolo digitale | Organizzare e condividere documenti | Cantiere, soggetto, fase, versione e scadenza |

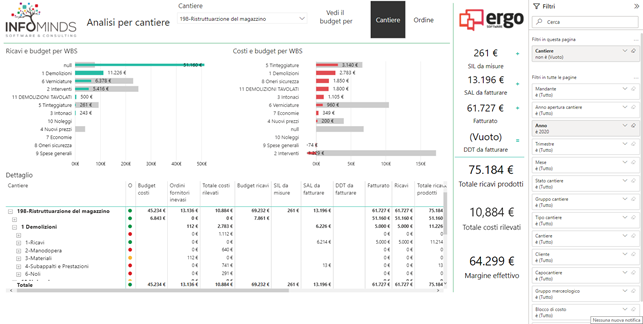

| Business Intelligence | Analizzare andamento e scostamenti | Costi, ricavi, produzione, margini e residui |
La tecnologia non corregge da sola processi confusi. Prima dell’implementazione bisogna definire chi inserisce i dati, chi li verifica, quali classificazioni utilizzare e quali decisioni devono essere supportate. L’articolo su come scegliere un software di cantiere aiuta a valutare copertura funzionale, integrazioni, adozione e assistenza.
L’intelligenza artificiale può supportare lettura di documenti, ricerca delle informazioni e analisi dei dati, ma la qualità dei risultati dipende dalla completezza dello storico e dalle regole con cui i dati sono stati registrati. Le previsioni devono essere interpretate come supporto alle decisioni, non come sostituzione del controllo tecnico ed economico.
Come gestire più cantieri contemporaneamente
Ogni cantiere può essere correttamente pianificato se osservato da solo e risultare comunque irrealizzabile quando condivide risorse con altre commesse. La gestione multi-cantiere richiede quindi una vista aziendale che affianchi il dettaglio operativo.
Il responsabile deve poter controllare:
- carico delle squadre e competenze disponibili;
- assegnazione di mezzi e attrezzature condivise;
- sovrapposizione delle fasi più impegnative;
- ordini e materiali critici per più commesse;
- scadenze contrattuali e priorità economiche;
- subappaltatori presenti su diversi cantieri;
- liquidità prevista rispetto a costi e fatturazione.
Una dashboard di portafoglio deve evidenziare eccezioni e rischi: cantieri in ritardo, margini in diminuzione, documenti scaduti, fatture non emesse, costi impegnati superiori al budget e risorse sovraccariche. L’obiettivo non è sostituire l’analisi del responsabile, ma indirizzarla verso le situazioni che richiedono attenzione.
La gestione del cantiere di ieri contro quella di oggi
Il cambiamento principale non riguarda il passaggio dalla carta allo schermo. Riguarda il modo in cui le informazioni vengono generate, condivise e utilizzate per decidere.
| Gestione tradizionale | Gestione integrata |
|---|---|
| Dati ricostruiti a fine mese | Dati registrati durante il processo operativo |
| File e messaggi distribuiti tra persone | Informazioni associate a commessa, attività e soggetto |
| Controllo basato sulle fatture già ricevute | Confronto tra preventivo, impegnato, consuntivo e atteso |
| Programma non collegato alle risorse | Attività collegate a squadre, mezzi e fabbisogni |
| Documenti controllati quando vengono richiesti | Scadenze monitorate e responsabilità assegnate |
| Intervento dopo l’emersione del problema | Segnalazione anticipata di scostamenti e rischi |
Il valore della digitalizzazione non consiste nel produrre più dati, ma nel rendere disponibili quelli necessari a chi deve agire. Un capocantiere ha bisogno di attività, risorse, documenti e vincoli operativi. L’amministrazione ha bisogno di costi, documenti e scadenze. Il responsabile di commessa deve collegare entrambe le prospettive.
L’esperienza di Sartori Movimento Terra mostra come la centralizzazione dei dati possa migliorare controllo dei costi, rapportini e comunicazione interna. Il caso completo resta disponibile nella pagina dedicata, senza interrompere questa guida con contenuti dimostrativi lunghi.
Come digitalizzare la gestione del cantiere con ERGO
La trasformazione digitale dovrebbe partire dai problemi operativi e non dall’elenco delle funzioni di un software. È preferibile scegliere un processo critico, definire dati e responsabilità, formare le persone e misurare il risultato prima di estendere il sistema ad altre aree.
Un percorso graduale può seguire questi passaggi:
- Mappare il processo attuale. Individuare duplicazioni, dati mancanti e passaggi manuali.
- Definire la struttura della commessa. Stabilire WBS, centri di costo, responsabilità e documenti.
- Collegare preventivo e budget. Creare un riferimento economico confrontabile con il consuntivo.
- Portare la raccolta dati sul campo. Digitalizzare rapportini, misure, fotografie e richieste.
- Integrare ufficio e amministrazione. Fare in modo che ordini, DDT, SAL e fatture alimentino la stessa commessa.
- Controllare e migliorare. Utilizzare indicatori e dashboard per correggere processi e classificazioni.
ERGO collega preventivazione, commesse, acquisti, magazzino, contabilità, documenti e controllo di gestione. Le app di cantiere permettono di raccogliere dati dal campo e renderli disponibili nei processi aziendali.

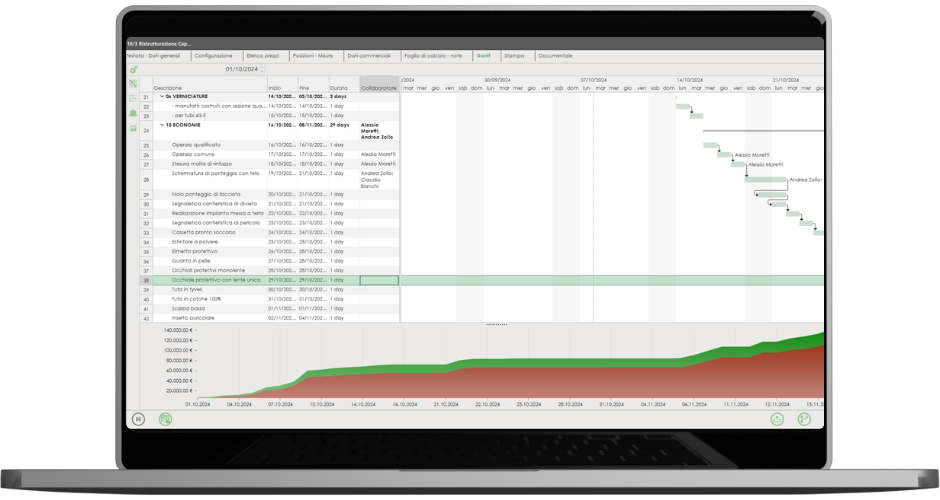

Ergo Daily Report supporta rapportini, tempi, costi, misure, fotografie e annotazioni. Ergo Mobile Work collega richieste, fornitori, materiali e operazioni di magazzino. Ergo Mobile Doc rende disponibili i documenti alle persone autorizzate.
Il software non sostituisce progettazione, direzione, coordinamento o responsabilità di cantiere. Offre però una base comune per organizzare i dati e trasformarli in controlli utilizzabili durante l’esecuzione.
Collega ufficio, commesse e dati di cantiere
Valuta con Infominds come organizzare processi, costi e attività operative con ERGO.
Domande frequenti sulla gestione del cantiere edile
Come si gestisce un cantiere edile in modo efficace?
La gestione efficace collega pianificazione, programma dei lavori, risorse, documenti, sicurezza e controllo economico. I dati raccolti durante l’esecuzione devono essere confrontati con budget, quantità e date previste, così da intervenire sugli scostamenti prima della chiusura della commessa.
Quali sono le principali fasi della gestione di un cantiere?
Le fasi principali sono analisi della commessa, preparazione del piano, avvio del cantiere, esecuzione, raccolta dei consuntivi, controllo e riprogrammazione, SAL e fatturazione, chiusura tecnica ed economica.
Quali strumenti servono per gestire un cantiere?
Servono una WBS per strutturare il lavoro, un cronoprogramma o Gantt per attività e dipendenze, un gestionale per commesse e costi, app per raccogliere i dati sul campo, un fascicolo digitale per i documenti e strumenti di analisi per controllare avanzamento e marginalità.
Come si controllano i costi di cantiere?
I costi si controllano confrontando preventivo, ordini e contratti impegnati, consuntivi già registrati e stima aggiornata a finire. Ore, materiali, mezzi, subappalti e documenti devono essere collegati alla commessa e alle lavorazioni che li hanno generati.
Come si collegano cantiere e ufficio?
Cantiere e ufficio si collegano raccogliendo rapportini, misure, fotografie, materiali e richieste tramite app integrate con il gestionale. Il dato viene verificato e utilizzato nei processi di commessa senza trascrizioni parallele su carta, chat o file separati.
Qual è la differenza tra Excel e un gestionale di cantiere?
Excel è utile per calcoli e analisi specifiche, ma richiede aggiornamenti e collegamenti manuali. Un gestionale integra anagrafiche, preventivi, ordini, magazzino, rapportini, costi, documenti e fatture, mantenendo una base dati condivisa tra i processi.
